决战四季度 夺取全年胜丨大干快上 加速建设“紫云山”

2023-10-25 08:40

10月16日,湖北紫云山抽水蓄能电站筹建期洞室及道路工程正式开工。开工后,施工单位跑步进场,大干快上,全面掀起建设热潮!

凝聚着百万黄梅人民梦想的湖北紫云山抽水蓄能电站项目,是我县自建国以来单体投资最大的工业项目,是黄梅工业起势的奠基工程。

随着项目筹建期洞室及道路工程的启动,这个历经四届县委、县政府接续奋斗,历时13年磨剑成锋的头号工程开始了“加速跑”。

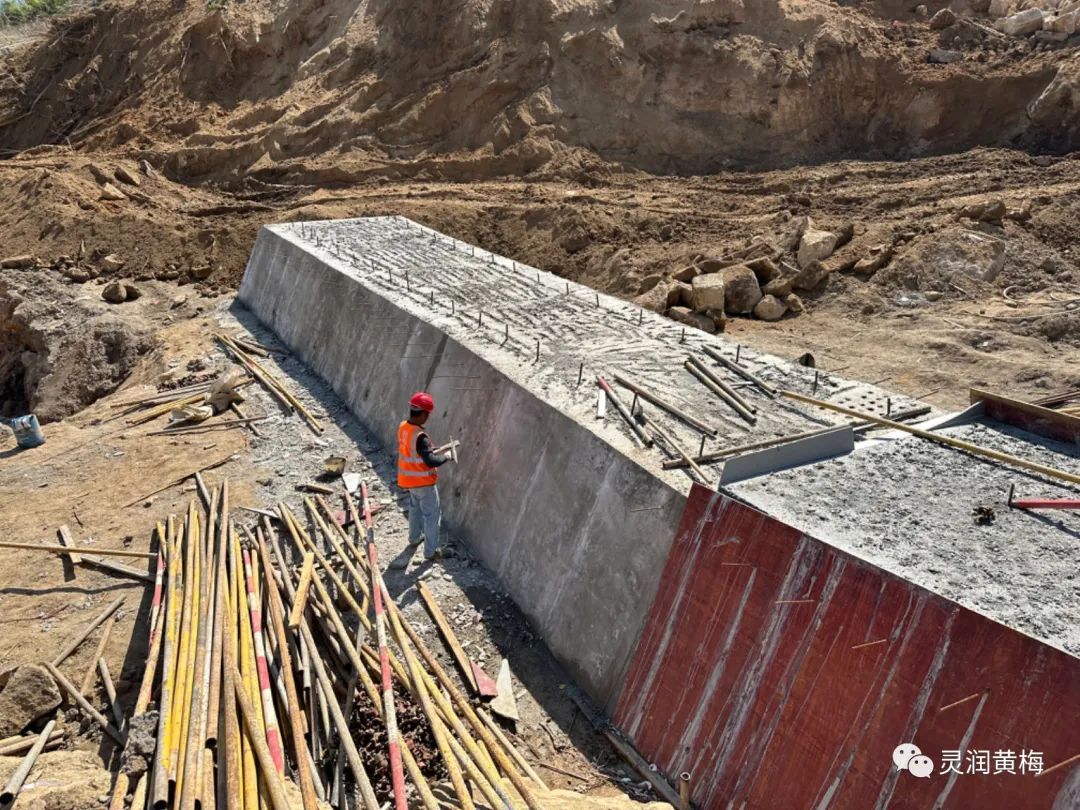

五祖镇木桥村,是湖北紫云山抽水蓄能电站项目的下库所在地。筹建期工程开工后,施工单位组织大型机械、施工工人跑步进场,全力以赴赶工期、抢进度。10月23日上午,记者来到施工现场,只见工地一派繁忙的施工景象。

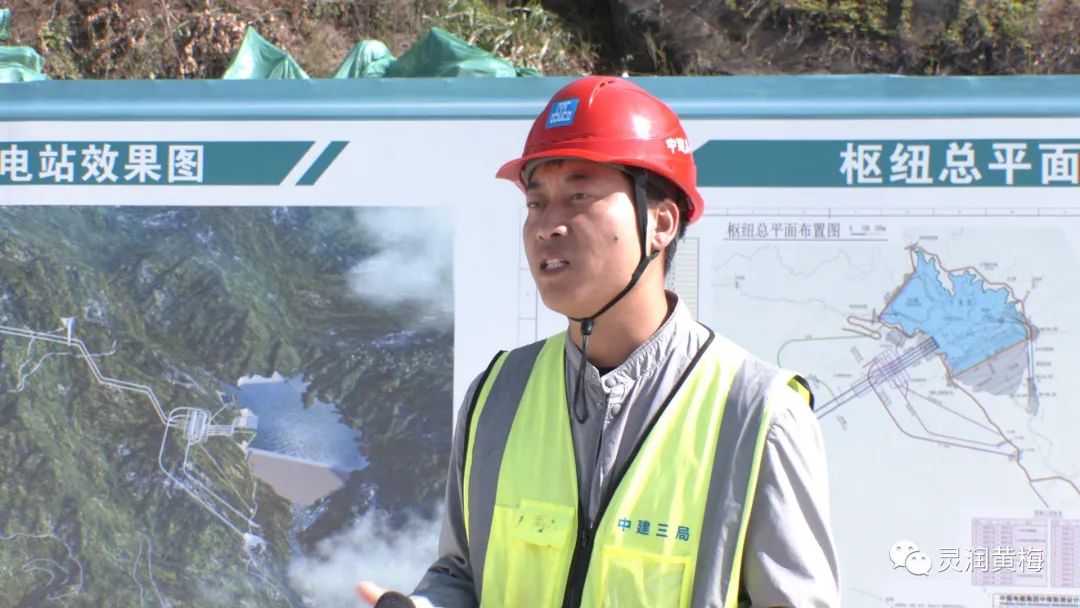

中建三局紫云山抽水蓄能电站筹建项目生产经理 晋建伟:目前施工的主要内容是二号道路的开挖与支护工作,我们配备了两个班组分白班、夜班不停歇地进行工作。目前施工的工作段有四个工作面,主要进行了挡墙的开挖机支护、边坡开挖支护施工。



据介绍,湖北紫云山抽水蓄能电站筹建期洞室及道路工程包含5座洞室、2座竖井、9条道路,是湖北紫云山抽水蓄能电站首个标段工程,由中铁十一局四公司与中建三局水利水电开发有限公司共同建设。整个筹建期工程,将于2025年7月1日建设完成。
工期紧,任务重,作为参建单位,中建三局相关负责人表示,将全力以赴,如期高质量完成工程建设任务,为项目下步主体工程全面施工奠定坚实基础。

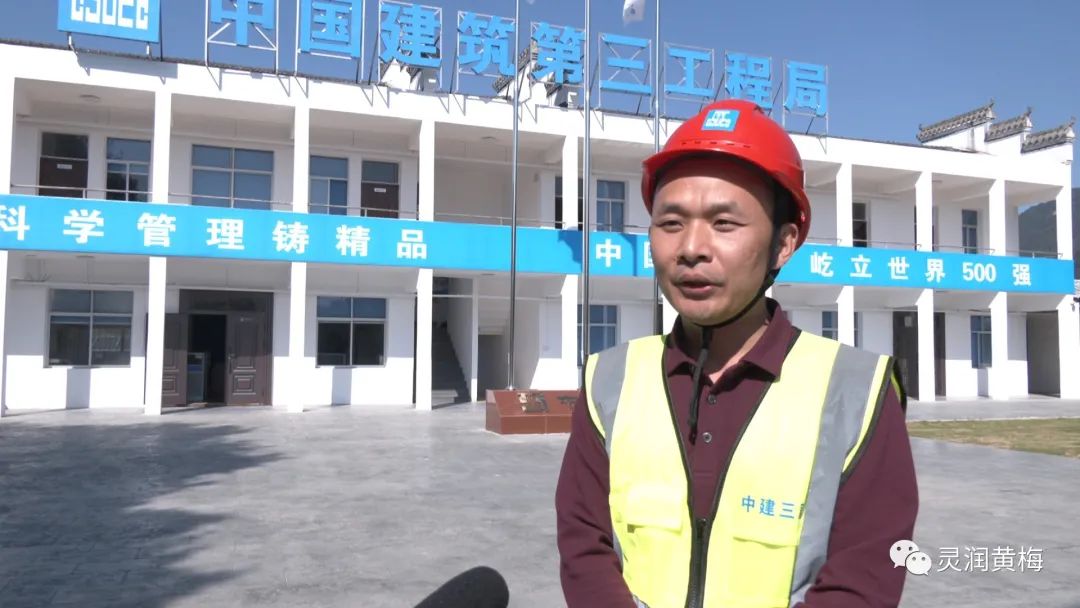

中建三局紫云山抽水蓄能电站筹建项目党支部副书记 甘波:湖北紫云山抽水蓄能电站项目建设意义重大。为此,我局充分发挥人才、管理、技术等优势,精心组织、周密部署,扎实推进电站筹建期洞室及道路工程建设,为后续主体工程建设提供有力保障。




项目简介


湖北紫云山抽水蓄能电站项目,投资105.8亿元,位于我县苦竹乡和五祖镇境内,电站总装机容量1400MW,装机4台,单机容量350MW。项目建设内容包括上水库、下水库、输水系统、地下厂房系统、地面开关站等,电站建成后主要承担湖北省电力系统调峰、填谷、储能、调频、调相、备用等任务,对确保能源安全助力清洁能源生产和消纳服务国家“双碳”目标具有重要意义。整个项目预计2029年建成。
